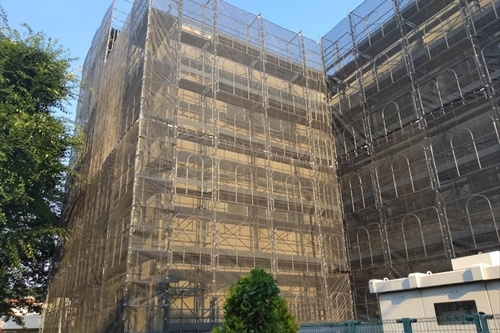

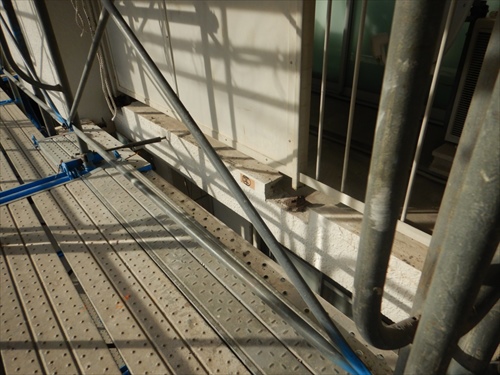

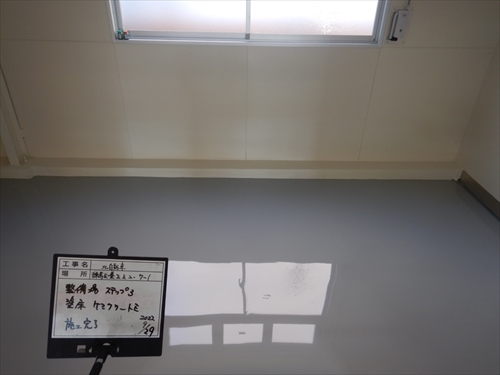

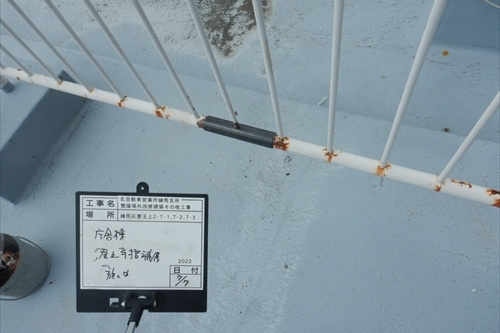

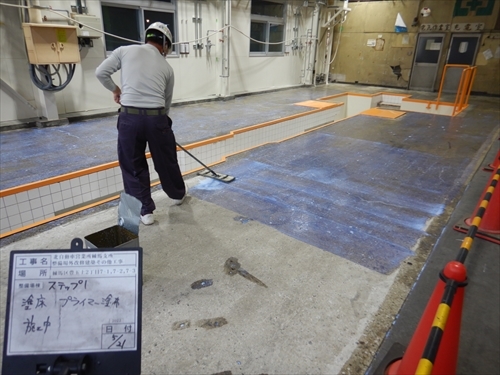

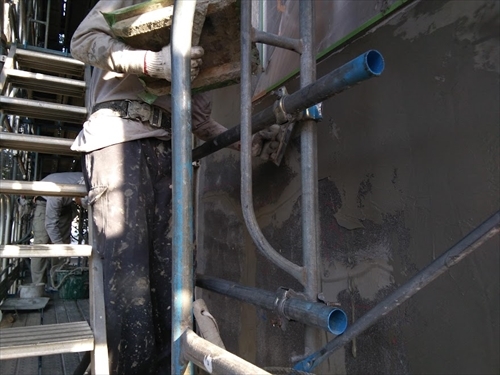

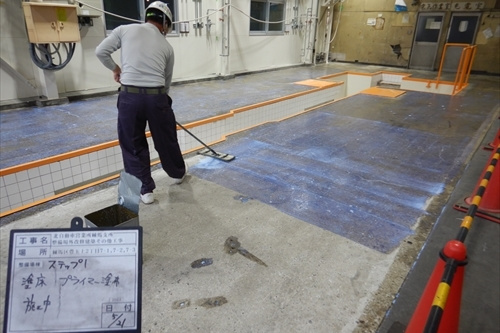

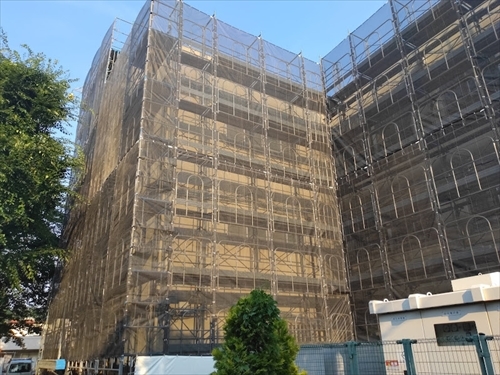

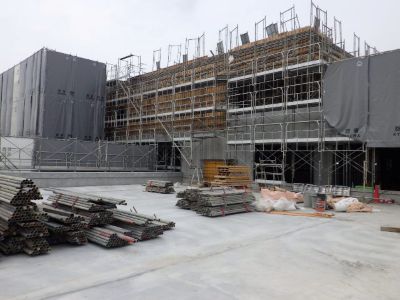

H30・10月

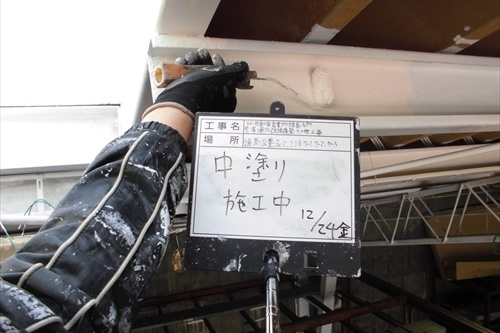

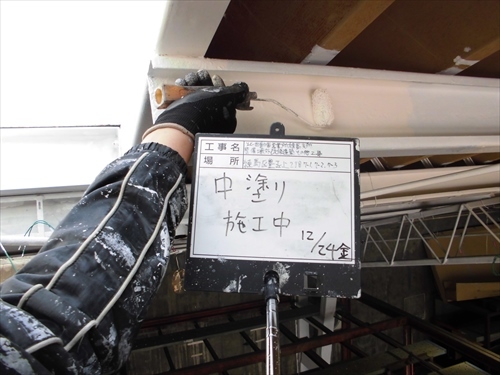

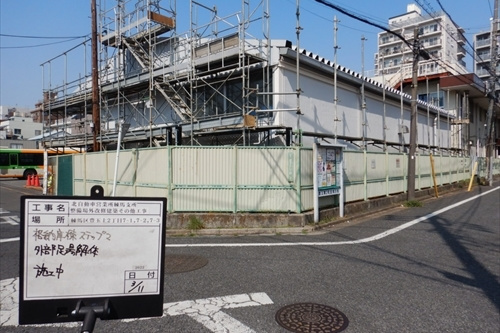

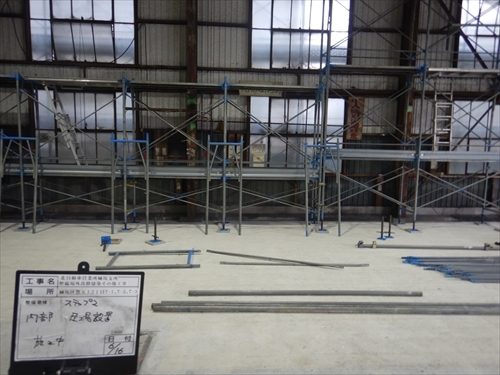

外部足場解体

ベランダ長尺工事

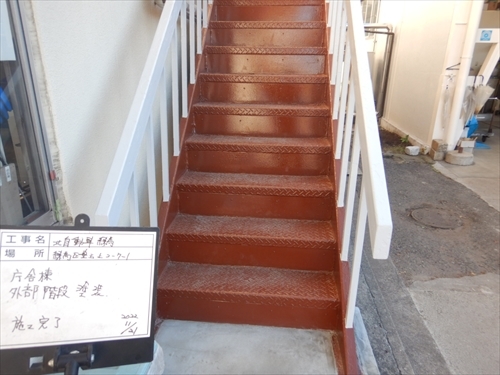

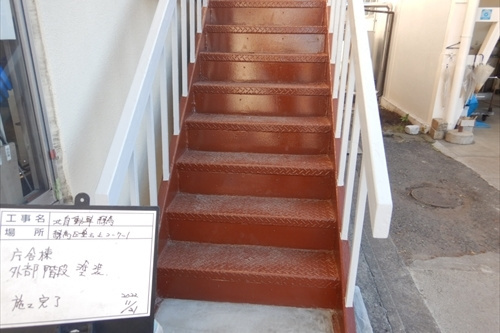

階段 手摺工事

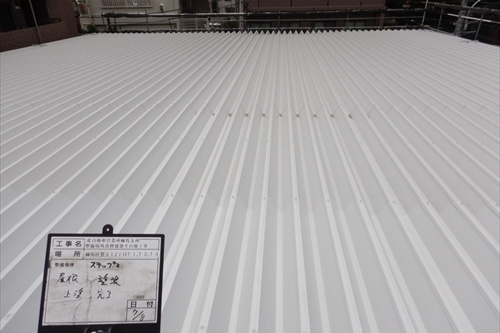

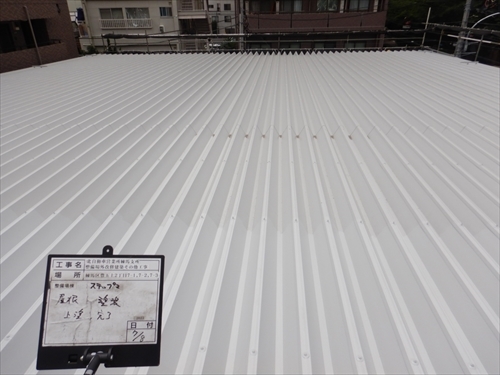

屋根工事

外壁 タイル工事

H30・9月

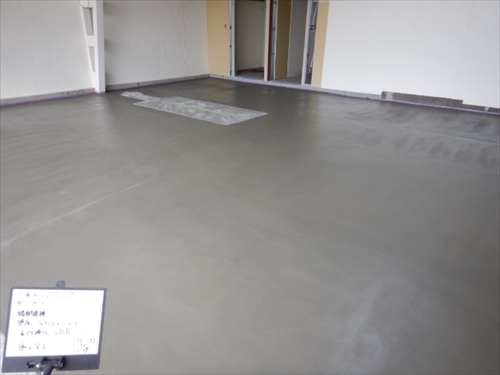

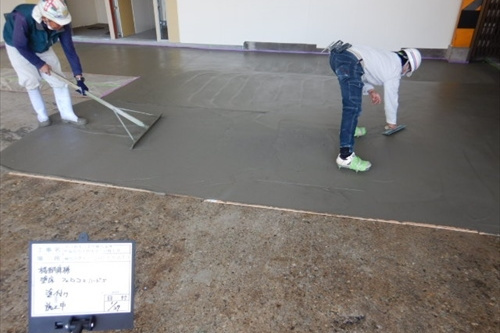

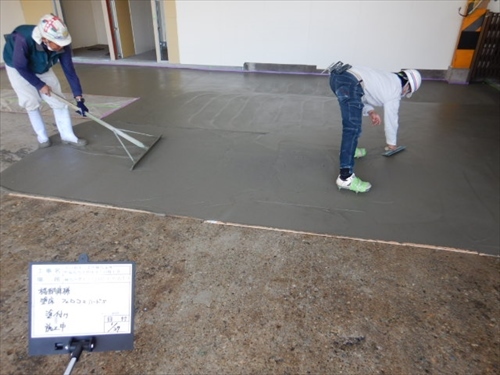

共用部 エレベーターホール 左官土間

RF 防水工事

2F4F 住設設置

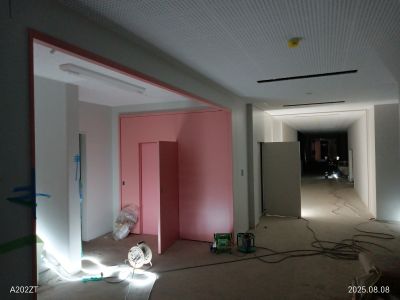

2F4F クロス工事

3F 壁PB貼り

H30・8月

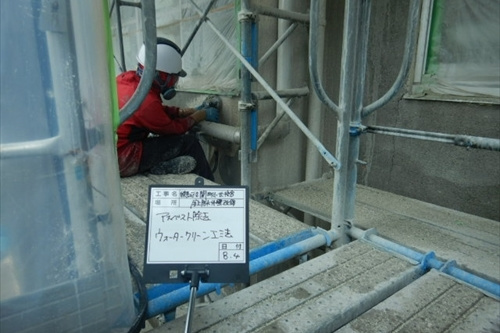

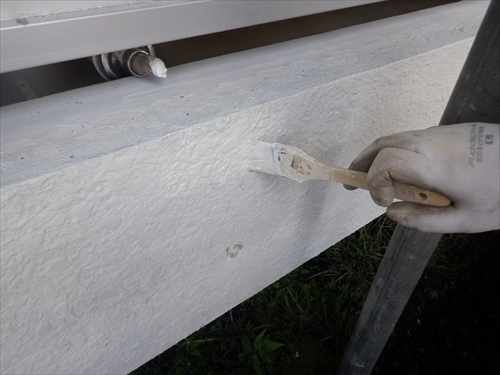

外部 塗装下地

ELV工事

ELVピット防水工事

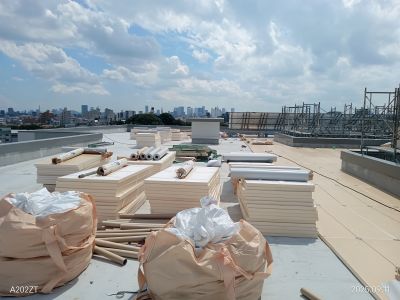

5F発泡ウレタン工事

5Fユニットバス設置

H30・7月

3,4F LGS工事

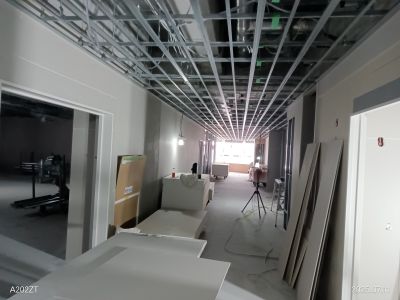

2F 壁PB貼

上棟

室内左官補修

RF コンクリート打設

H30・6月

RFスラブ配筋工事

1,2Fサッシ取付工事

4F壁5Fスラブコンクリート打設

4F壁5Fスラブコンクリート打設

5Fスラブ配筋検査

H30・5月

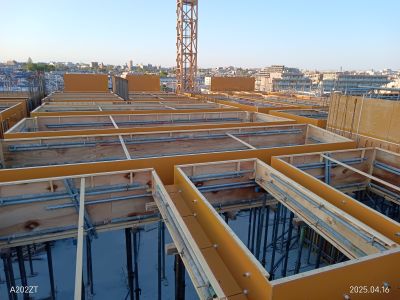

3F立上り4Fスラブコンクリート打設

4Fスラブ配筋検査

4Fスラブ型枠

2F立上り3Fスラブコンクリート打設
コンクリート打設

2F立上り3Fスラブコンクリート打設

H30・4月

3Fスラブ配筋

2F立上り

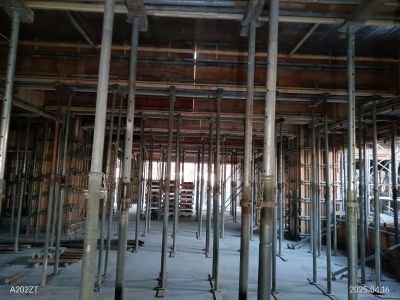

型枠工事

2F立上り
壁配筋

1F立上り
2Fスラブ
コンクリート打設

1F立上り
2Fスラブ
コンクリート打設

H30・3月

全景

1F立上内枠
型枠工事

基礎1階コンクリート打設

配筋検査構造事務所

耐圧コンクリート打設

H30・2月

基礎鉄筋配筋検査

基礎墨出し

捨てコンクリート打設

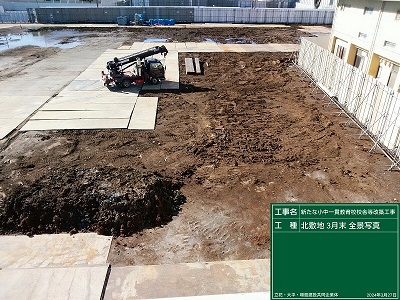

根伐工事

工事前

H30・11月

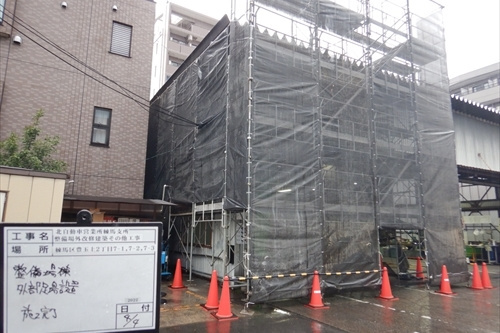

外部足場解体(東面)

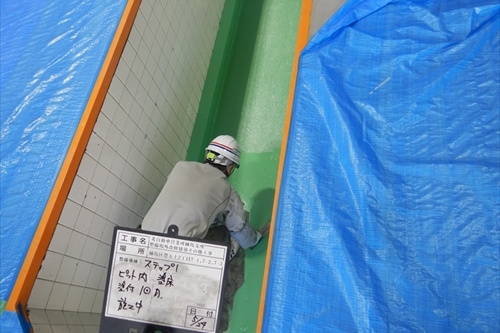

斜壁ウレタン防水

2階バルコニー手摺取付

1階WD枠取付

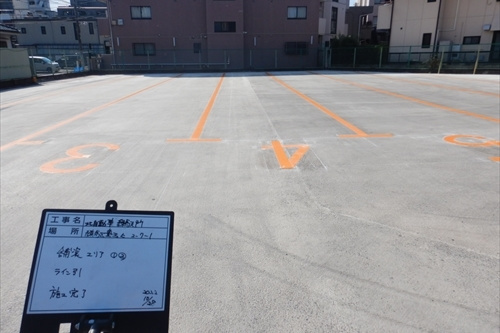

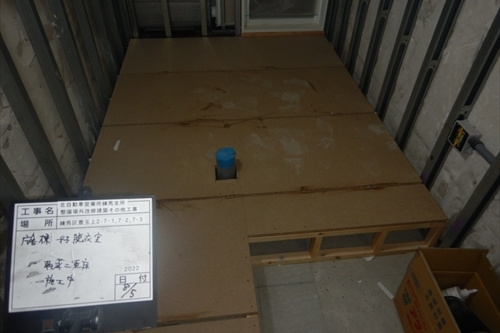

2階置床

H30・10月

内装 1階 LGS組

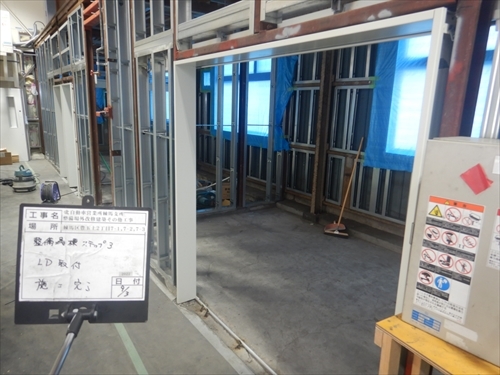

スライディングウォール 1階レール取付

EV 床組(6人乗り)

硝子 各所硝子取付

木 3階額縁取付

H30・9月

設備 厨房ダクト配管

鋼製建具 1階SD取付

スライディングウォール 2階レール取付

内装 1階 ボード貼り

内装 1階LGS組

H30・8月

断熱 1階ウレタン吹付

解体 3階スラブ

コンクリート3階立上りR階床 打設

電気 1階配線

型枠 3階立上り建込み

H30・7月

電気 1階 配線

型枠 3階 立上り建込み

圧接 3階柱 圧接

型枠 2階壁 解体

型枠 2階スラブ 解体

H30・6月

コンクリート工事
2階立上り
3階床打設完了

コンクリート工事
2階立上り3
階床打設

鉄筋工事
3階スラブ配筋

型枠工事
2階立上り建込み

鉄筋工事
2階壁 配筋

H30・5月

コンクリート工事
1階立上り2階床 完了

コンクリート工事
1階立上り2階床 打設

鉄筋工事
2階梁 配筋

型枠工事
2階スラブ 建込み

型枠工事
1階壁 建込み

H30・4月

鉄筋工事
1階柱配筋

コンクリート工事
1階スラブCON打設

鉄筋工事
1階スラブ配筋

型枠工事
1階スラブ建込み

型枠工事 基礎側板解体(内側)

H30・3月

基礎コン打設

型枠工事
建込み

型枠工事
施工前

鉄筋工事
基礎配筋

鉄筋工事
柱頭補強筋溶接

H30・1月 2月

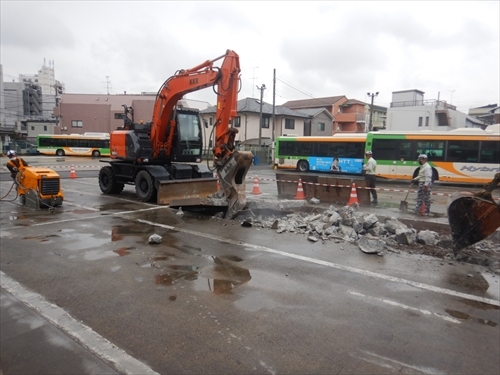

根伐工事

杭打機

遣方出し

工事施工前

地鎮祭
